В Днепре по заданию городского головы Бориса Филатова продолжается активная подготовка к осенне-зимнему периоду. На сегодняшний день самое крупное теплопоставляющее предприятие города – КП «Теплоэнерго» – готово к отопительному сезону 2026–2027 гг. на 75 %, сообщает «Наше місто» со ссылкой на пресс-службу горсовета.





На объектах предприятия одновременно выполняются различные виды работ: техническое обслуживание и установка генераторных установок, монтаж частотных преобразователей, замена аварийных участков тепловых сетей, восстановление теплоизоляции, ремонт котельного оборудования и другие мероприятия, направленные на повышение надежности теплоснабжения.

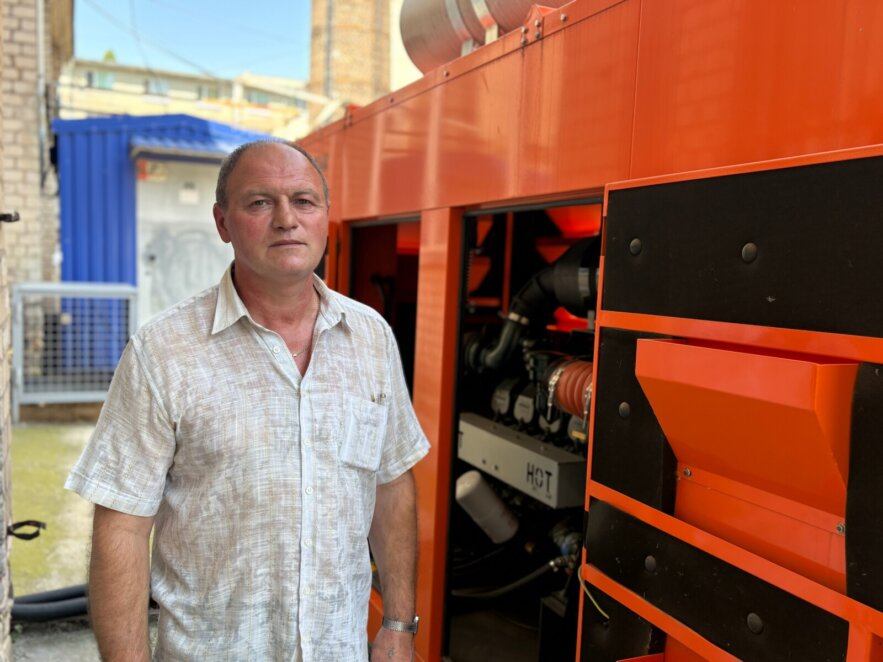

Директор КП «Теплоэнерго» Андрей Клименко инспектировал одну из районных котельных, где также проводятся подготовительные работы. Он 6 августа дежурит по городу.
Котельная в отопительный период обеспечивает теплом 51 жилой дом, 2 медицинских учреждения, 2 учебных и 2 дошкольных образовательных заведения.

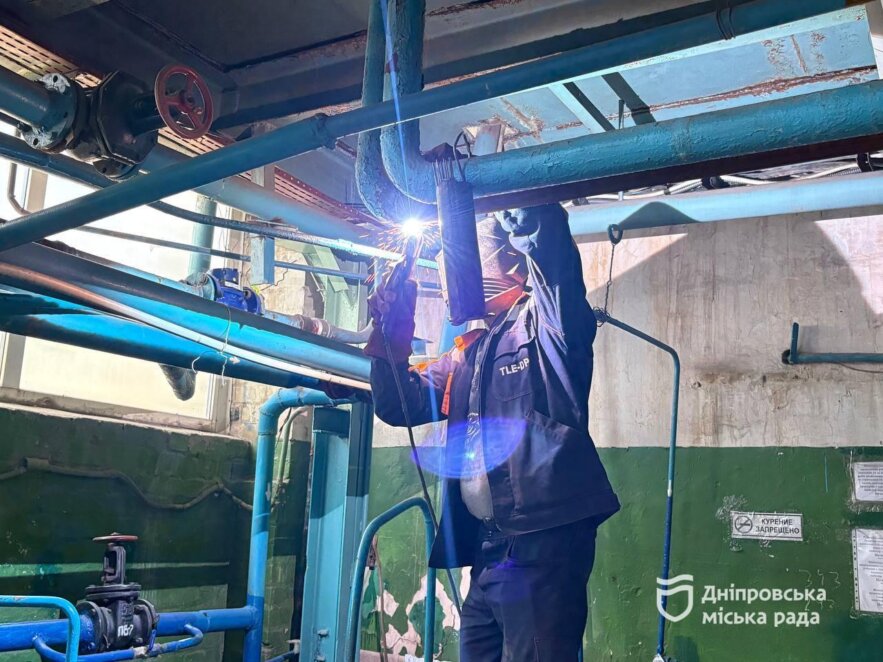

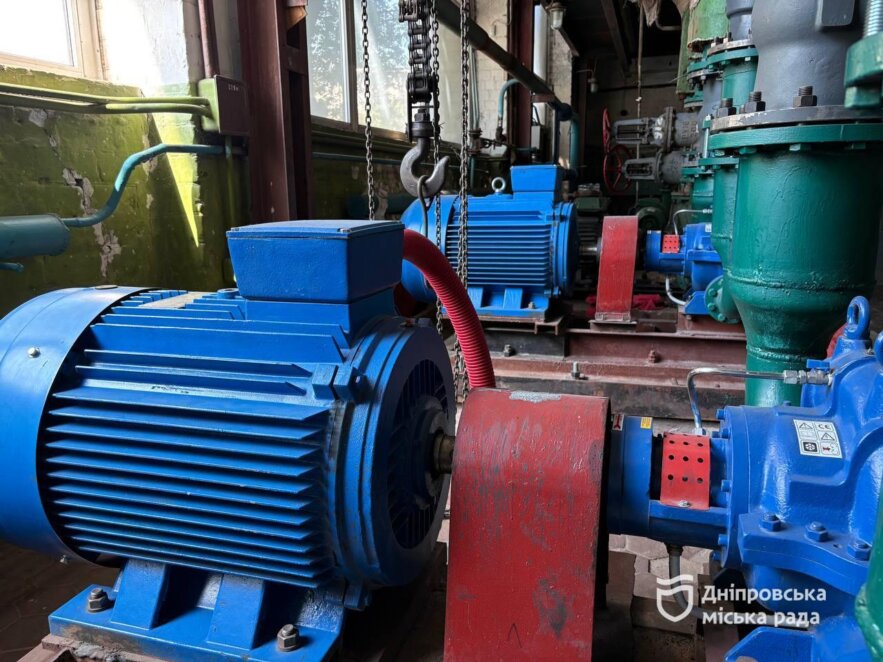

Начальник тепловой участка № 2 Сергей Агруч доложил, что на объекте уже завершено установление новых частотных преобразователей. Сейчас продолжаются работы по замене электродвигателя сетевого насоса, ремонту трубопровода химической водоочистки и конвективной части котла.

«Масштабные работы на этой локации будут продолжаться еще несколько недель. Проведенные мероприятия позволят значительно снизить риски возникновения аварийных ситуаций во время отопительного сезона, в частности в случае возможных отключений электроэнергии», – отметил Сергей Агруч.

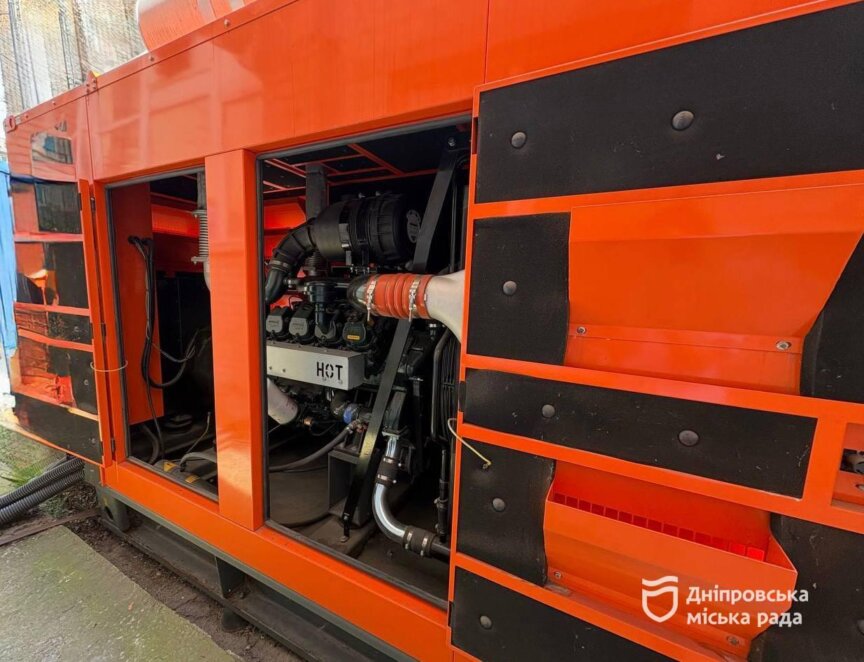

Отдельное внимание на предприятии уделяется резервному электроснабжению. На объекте продолжается и техническое обслуживание генераторной установки мощностью 360 кВт.
«Мы уже имеем неутешительные прогнозы относительно прохождения нового отопительного сезона, ведь понимаем, что враг и впредь может наносить удары по энергетической инфраструктуре. Именно поэтому особое внимание уделяем обеспечению наших объектов резервными источниками электроснабжения. Параллельно с комплексом ремонтных работ в котельной выполняется техническое обслуживание генератора. Впереди еще месяц активной подготовки и выполнения запланированных работ. Однако перечень мероприятий может корректироваться и дополняться в зависимости от производственной необходимости и ресурсных возможностей предприятия», – подчеркнул директор КП «Теплоэнерго» Андрей Клименко.
По состоянию на 6 августа 2026 года по КП «Теплоэнерго» уже выполнено:
- заменено 5,78 км аварийных сетей из 7,7 запланированных;
- отремонтировано 14 котлов из 14 запланированных;
- восстановлено 19,9 км тепловой изоляции трубопроводов из 26,6 запланированных;
- установлено 36 энергоэффективных насосов из 47 запланированных;
- установлено 270 генераторов, на 29 адресах продолжаются подготовительные работы;
- установлено 147 инверторов, еще 22 находятся в процессе установки.
Напомним, ранее мы писали: От котелен до магистральных трубопроводов: Днепр активно готовят к отопительному сезону.
В Днепре устанавливают солнечные панели на многоэтажках: как работает программа софинансирования.
Читайте также: В Днепре создают современное пространство для временного пребывания эвакуированных людей.
Категория: Власть, Война, Новости Днепра
Метки: главное, Днепр, Отопительный сезон, Украина Россия война
